原标题:再造一个龙江电网 我省加速筑牢清洁能源输送“高速路”
十月的风从松嫩平原上斜着刮过来,绕过厂房,在出线构架上带出一阵长长的哨音。厂房门口,几名施工人员正把设备一箱箱往里运,安全帽的帽檐压得很低。围墙外,铁塔沿地平线排成一线,间距几乎不差分毫,距离越远塔身越细,最后淡进天色里。这里是黑龙江西部、大庆北部的一座枢纽变电站——林甸新能源汇集500千伏输变电工程的现场。
十月中旬,这里的配套输电线路已全部贯通,站内建设重心从土建施工转入电气安装。站外那条线连着的,是周边的风电场和光伏电站,它们发出的电先到这里集合,再往外送。截至今年8月末,全省风光新能源装机3000.4万千瓦,占全省全口径发电总装机的51.5%;这些电一部分在省内用掉,一部分经500千伏电网送出省外,外送范围已覆盖19个省份。
电发出来了,怎么聚、怎么送、怎么调?答案要从一座站、一条线、一张网说起。
一座站:把散落的绿电“聚”起来
“本期变电容量2400兆伏安,建成后可汇集外送190万千瓦。”国网黑龙江建设公司林甸500千伏变电站新建工程业主项目经理孙军说,“眼下正全力冲刺本年度投产目标。”

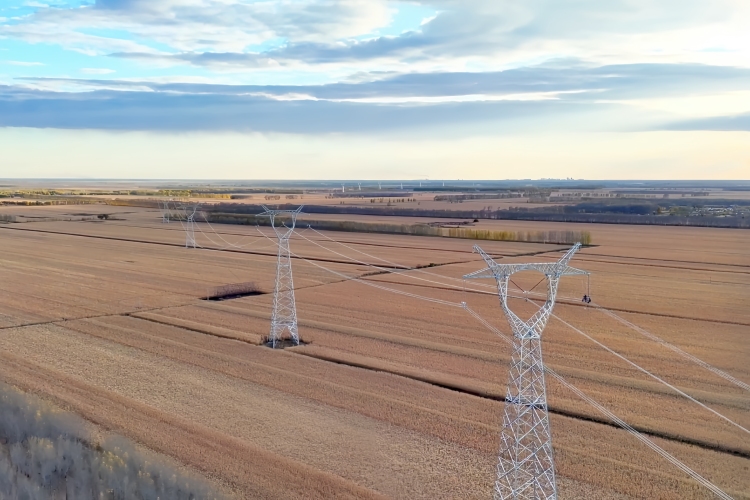

俯瞰林甸新能源汇集500千伏输变电工程
新能源发电有“散”和“小”的特点:一个风电场、一片光伏电站,像一个个“小水塘”,水量有限。汇集站要做的,是把“小水塘”汇成“大河”,再经高压线路送往远方。“没有汇集站,分散的新能源就是‘单打独斗’,形不成规模化输送能力。”孙军说。
“河道”的宽度由电压等级决定。500千伏线路的输电能力通常在100万千瓦以上,220千伏只有30万至50万千瓦,这也是黑龙江把新能源汇集站建在500千伏层级的理由。

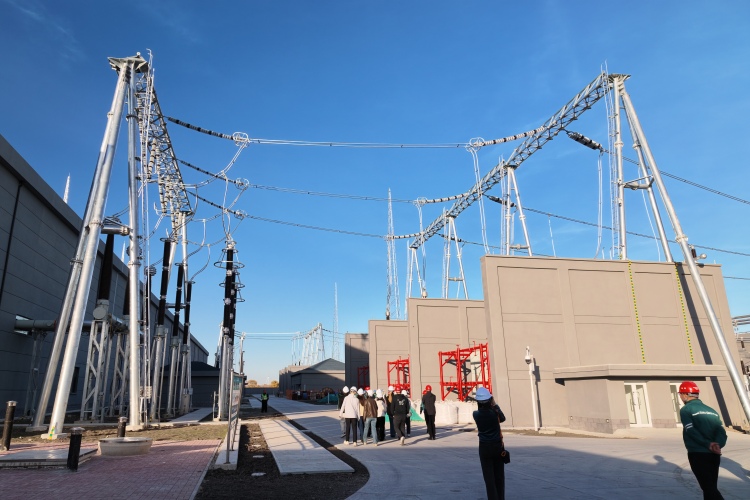

输变电工程内部
站内还有一处针对气候的设计:全站采用户内GIS设备,断路器、隔离开关密封在充六氟化硫气体的金属壳体内,占地只有敞开式设备的10%到20%,不受风雨雪和灰尘影响,维护量也小。黑龙江西部冬季风大、雪厚、低温期长,敞开式设备易覆冰、易受风沙侵蚀,集成在厂房里更稳妥。“这是给投运后的长期稳定运行打底子。”孙军说。
电在这里汇成“大河”,可河水自己流不出站区。站外的原野上,一基基铁塔正等着把它接走。
一条线:把聚起的绿电“送”出去
齐齐哈尔境内一处张力放线作业点,牵引绳带着导线从塔顶缓缓通过——这里是齐冯线的一处架线段。
齐齐哈尔—冯屯500千伏线路工程
这段线路起于齐齐哈尔500千伏汇集站,止于冯屯500千伏变电站,全长135.7公里,新建铁塔296基,沿途经过讷河市、富裕县、克山县。国网黑龙江建设公司齐齐哈尔至冯屯500千伏线路工程业主项目经理王聪指着远处说,这是齐齐哈尔新能源汇集500千伏输变电工程的线路部分,建成后当地新能源规模化接入水平将提升,快速增长的送出需求也就有了出口。
一条线路的诞生要走过四道工序:先在塔位开挖基坑、浇筑混凝土基础,给铁塔“打地基”;再用吊车或抱杆把铁塔逐段吊装;然后用张力机将导线展放固定在塔上;最后装上绝缘子串、金具、避雷线。296基铁塔也不是一个模样,横担形似酒杯的酒杯型塔多用于直线塔,形似汉字“干”的干字型塔多用于转角和耐张塔。

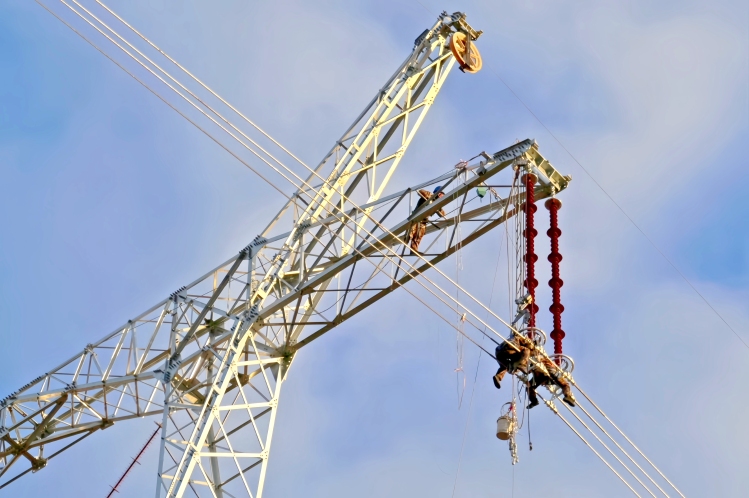

施工人员在塔上安装设备
眼下正是架线的关键阶段。为抢抓秋季施工黄金期,项目部把国庆假期锁定为“施工攻坚期”,倒排工期、挂图作战,节点细化到天。“工程正按计划向2027年初投产的目标推进。”王聪说。
线路架到哪儿,电就能送到哪儿。但什么时候送、能有多少送到,线路自己说了不算。分寸,在另一间大厅里。
一张网:把送出的绿电“调”到位
在哈尔滨市南岗区国网黑龙江电力调度控制中心,整面墙的电子屏亮着,一条代表全省新能源实时出力的曲线随季风起伏。屏幕一角,“安全运行16458天”的数字安静跳动。
“调度中心是黑龙江电网运行的‘大脑’,我们对省内13个地区、270座发电厂以及220千伏电网行使统一调度。”调度控制中心党总支书记江海洋站在大屏前说,林甸那样的站、齐冯那样的线,投运之后都会出现在这张图上。
电力调度控制中心
他指向网架图,黑龙江电网南部通过4回500千伏交流线路与吉林电网相连,西部通过6回500千伏交流线路与内蒙古东部电网相联。电要出省,绕不开这几条通道,这张网服务客户1997万户、供电人口3062万。
通道的分量,写在“十四五”的成绩单上。五年间建成投产500千伏工程14项,总变电容量突破3000万千伏安,线路长度达7904公里,较“十三五”末分别增长53%和12%,“三横五纵”主网架基本成形。
压力也在同步累积。截至今年8月末,全省全口径发电装机5828.7万千瓦,风光新能源发电量311亿千瓦时,占总发电量的33.4%,利用率95.2%。新能源装机占比过半,电网“双高”特征凸显,省内消纳与省外外送的压力同时压在这张网上。
江海洋介绍,中心依托清洁能源功率预测系统滚动修正出力曲线,配合供热机组热电解耦改造,把供暖季的发电空间腾给新能源。但调节能力终究有边界,“网架不动,电就送不出去。想让更多绿电上网,得先把路修宽。”这也解释了前两程为何要同步推进,目前全省在建500千伏工程13项,其中6项专为新能源汇集而建,林甸的站、齐冯的线正列于其中。
工作人员进行实时监控
按照规划,“十五五”期间,国网黑龙江电力将持续完善“东电西送、北电南送”的主干网架格局,加快推进500千伏新能源汇集站建设,新增汇集接入能力3000万千瓦。推进500千伏电网地市全覆盖、220千伏电网县域全覆盖。电网固定资产规划投资超900亿元,这相当于再造了一个龙江电网。
通道还在延伸。松辽清洁能源基地送电华北特高压直流工程黑龙江配套工程,规划新增2座500千伏新能源汇集站,满足400万千瓦风光项目接入送出需要;黑龙江东部清洁能源基地特高压外送通道,在国家“十五五”新纳规的13回特高压通道中位列首位,额定传输容量800万千瓦。
到2030年,全省电源总装机将达11082万千瓦,新能源装机7400万千瓦,占比66.8%,比今年8月末新增4000多万千瓦。这4000多万千瓦要接得住、送得出,靠的正是“十五五”新增的3000万千瓦汇集接入能力和超900亿元电网投资。再造一个龙江电网,再造的是容量,也是把风聚起来、送出去、调到位的能力。(文/摄 记者 董广硕)
1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。
2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。
3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。
已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。
任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。
4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。
5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。
